Wijkvernieuwing Welgelegen

Algemene informatie

Raadsbesluit

Strategische Samenwerkingsagenda Haarlemmermeer-Rijnland 2015-2030 en het bijbehorende Waterplan Haarlemmermeer 2015-2030 (Rv 2015.0008009) Geactualiseerd Gemeentelijk Rioleringsplan (GRP) Haarlemmermeer 2021-2023 en autorisatie kredieten GRP en Waterplan (Rv 2020.0002929)
Kredietaanvraag uitvoering project Wijkvernieuwing Welgelegen (Rv. 7766363) Programma Riolering en Stedelijk Water (PRSW) 2024-2028 gemeente Haarlemmermeer (Rv 8414039)

Geautoriseerd krediet

€ 14.376.100 (waarvan € 922.100 reeds geactiveerd)

Programma

Kwaliteit fysieke omgeving

Verantwoordelijk portefeuillehouder

Marjolein Steffens-van de Water

Einddatum project

31-12-2029

Projectomschrijving

Wij werken samen met het hoogheemraadschap van Rijnland aan een duurzaam watersysteem. Een onderdeel hiervan is het tegengaan van grondwateroverlast in stedelijke gebieden. De afspraken zijn vastgelegd in het Waterplan. Eén van deze afspraken is dat wij drainage aanleggen op plekken waar zich structureel hoge grondwaterstanden en (grond)wateroverlast voordoen. In de wijk Welgelegen in Nieuw-Vennep worden naast de aanleg van drainage onder andere verhardingen, groen, kabelnet, openbare verlichting en delen van de riolering vervangen (wijkvernieuwing). Naast het eerder toegekende voorbereidingskrediet van € 3 miljoen (2020.0002929), heeft de raad op 29 mei 2023 een uitvoeringskrediet beschikbaar gesteld voor het project ter hoogte van € 11.145.100 (7766363).

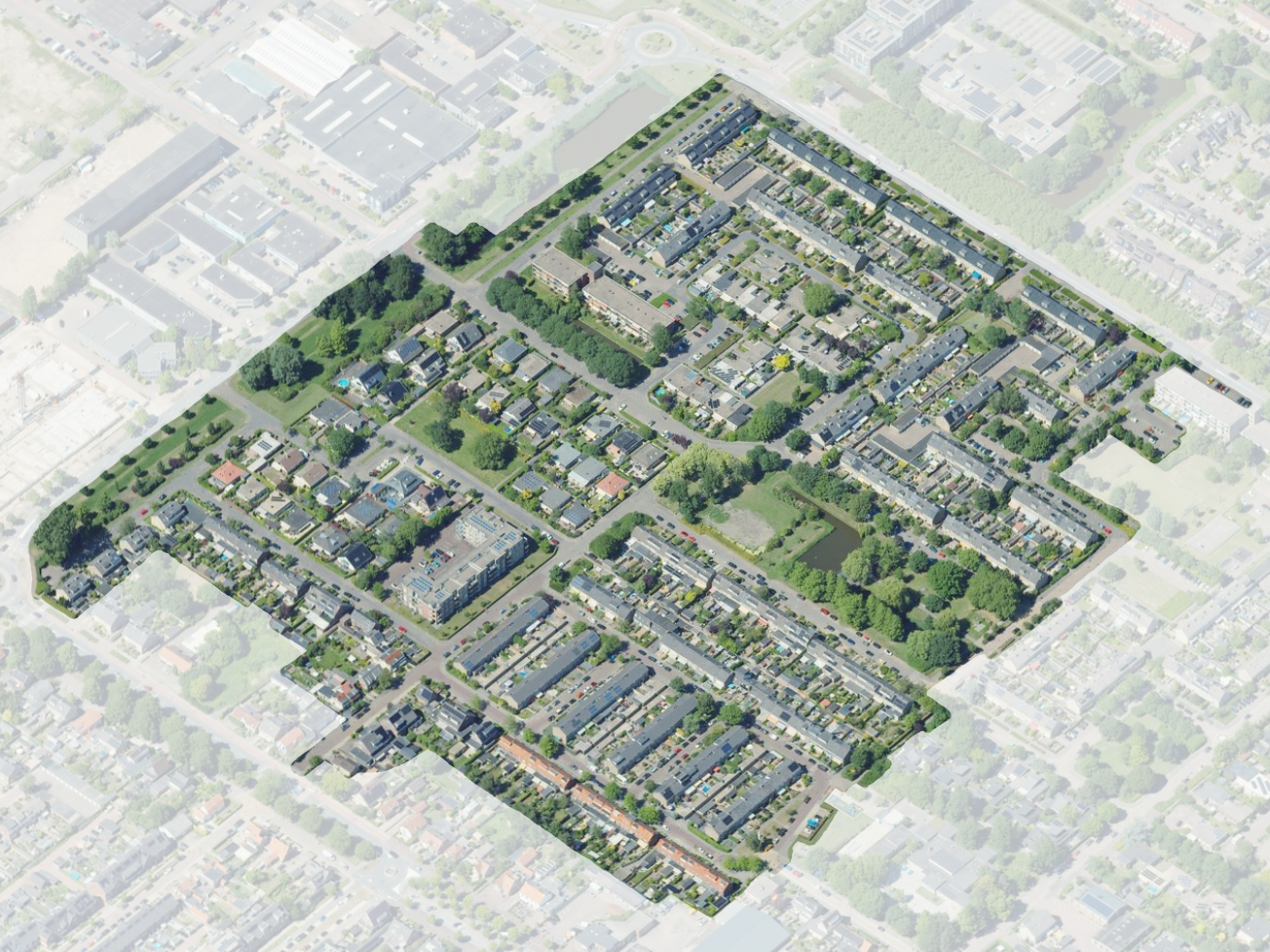

Figuur 48

Actuele ontwikkelingen

Het wijkvernieuwingsproject Welgelegen is de afgelopen periode verder voorbereid. Het Definitief Ontwerp (DO) is afgerond. Momenteel wordt de aanbesteding voorbereid.

In april 2025 zijn twee bewonersavonden (fysiek en online) gehouden. In de tijd voorafgaand aan de uitvoering verrichten de nutsbedrijven verschillende werkzaamheden. Begin maart 2025 zijn de nutsbedrijven gestart met het grootschalig vervangen en toekomst gereedmaken van gas-, water- en elektriciteitsleidingen in en rondom het projectgebied. Het elektriciteitsnetwerk in het gebied wordt vernieuwd en opnieuw ingericht. Ook wordt het versterkt door in de wijk transformatorstations bij te plaatsen die ervoor zorgen dat maatregelen vanuit de energietransitie gerealiseerd kunnen worden, zoals warmtepompen, gasloze woningen, zonnepanelen etc. Zij verwachten hier circa 1,5 tot 2 jaar mee bezig te zijn. Mede daarom is de verwachting dat de aanbesteding voor de gemeentelijke werkzaamheden omstreeks eind oktober 2026 zal zijn afgerond en dat deze werkzaamheden in het tweede kwartaal van 2027 starten.
Voorafgaand en tijdens de werkzaamheden worden de inwoners van de wijk geïnformeerd over de resultaten van dit werk: een klimaatadaptieve en toekomstbestendige woonomgeving. Daarbij hebben we aandacht voor de verschillende maatregelen, zoals het afkoppelen van riolering, koele routes, groene parkeerplaatsen, meer laadpalen etc.

Het krediet voor dit project is verdeeld over meerdere jaren. Naarmate de voorbereiding vordert, wordt duidelijker hoe de verdeling van de bedragen over de jaarschijven moet zijn. In Tabel 31 is de meest actuele situatie verwerkt.

Voor deze klimaatadaptieve maatregelen hebben wij een bijdrage gekregen van € 545.500 uit de specifieke uitkering (SPUK) ‘tijdelijke impulsregeling klimaatadaptatie’ van het Rijk. Deze bijdrage is inclusief btw in de begroting opgenomen. Dat moet zijn exclusief btw. Wij stellen dit in de begroting bij en verschuiven de subsidie naar 2027.
Op kosten van het hoogheemraadschap van Rijnland wordt in 2026 een deel van de beschoeiing binnen het projectgebied vervangen.
Vanuit het Rijk krijgen wij een SPUK van € 231.000 voor de vervanging van verhardingen.
Verder is vanuit de Vervoerregio Amsterdam een bijdrage toegezegd van maximaal € 57.500 voor verkeersveiligheidsmaatregelen bij de herinrichting.

Kansen en risico’s

Door werk met werk te maken en riolerings- en drainageprojecten af te stemmen op andere projecten, zowel intern als extern, liggen kansen om de overlast voor inwoners bij de uitvoering te beperken. De uitvoering wordt afgestemd op onder andere de vervanging van verhardingen, werkzaamheden van kabel- en nutsbedrijven en de energietransitie. Tevens richten wij de buitenruimte klimaatbestendig in, zodat water bij hevige regenval beter in de ondergrond kan afvloeien en creëren wij meer waterberging.

Ondanks dat wij alert zijn op de aanpak van oneigenlijk grondgebruik kan de aanwezigheid hiervan voor vertraging zorgen. Daarnaast zorgt de huidige situatie op de arbeidsmarkt ervoor dat het risico is dat als gevolg van capaciteitsgebrek (zowel intern als bij aannemers) werkzaamheden doorschuiven. Ook de afhankelijkheid van de werkzaamheden van de nutsbedrijven brengt het risico op uitloop van de werkzaamheden met zich mee. Inmiddels is er uitloop van de nutswerkzaamheden, omdat de vervanging van waterleidingen langzamer gaat dan gasleidingen. Om dit de start van onze werkzaamheden niet te belemmeren, hebben we elk kwartaal overleg met de nutsbedrijven. Zij zijn bereid hun fasering aan te passen aan onze beoogde planning, zodat we niet allebei op dezelfde plek aan het werk zijn.

Bij de uitloop van de werkzaamheden bestaat het risico dat de subsidie uit de 'tijdelijke impulsregeling klimaatadaptatie' deels of geheel aan het Rijk terugbetaald moet worden, wanneer de gesubsidieerde werkzaamheden niet voor 2028 zijn afgerond.

Gevraagde beslissingen

  1. in te stemmen met de bijstelling van de ramingen zoals opgenomen in de onderstaande tabel specificatie bijstellingen;

  2. de hoogte van de subsidie voor klimaatadaptieve maatregelen uit de ‘tijdelijke impulsregeling klimaatadaptatie’ bij te stellen van € 660.000 naar € 545.500 en deze te verschuiven van 2026 naar 2027.

Tabel 31

Wijkvernieuwing Welgelegen

Realisatie t/m 2025

Raming 2026

Raming 2027

Raming 2028

Raming 2029

Raming 2030 e.v.

Totaal

Realisatie 2026

Realisatie % 2026

Realisatie % totaal

(bedragen x € 1.000)

(1)

(2)

(3)

(4)

(5)

(6)

(7=1 t/m 6)

(8)

(9=8/2)

(10= (1+8) /7)

Investering

1.142

267

6.746

5.298

-

-

13.454

174

65%

10%

Bijdrage derden

-

-718

-

-231

-

-

-949

-

-

-

Dekking reserve

-

-

-

-

-

-

-

-

-

-

Saldo investering

1.142

-450

6.746

5.067

-

-

12.505

174

Bijstellingen

Investering

-

500

-140

-360

-

-

-

Bijdrage derden

-

718

-603

-

-

-

115

Dekking reserve

-

-

-

-

-

-

-

Saldo bijstelling

-

1.218

-743

-360

-

-

115

Saldo investering

1.142

767

6.003

4.707

-

-

12.620
