Doorfietsroute Haarlem - Amsterdam (F200)
Algemene informatie
Raadsbesluit | RUI 15-014 (HenS)// Rv 2022.0000701/ Rv 7735887 |
---|---|
Geautoriseerd krediet | € 3.634.584 |
Programma | Mobiliteit |
Verantwoordelijk portefeuillehouder | Marja Ruigrok |
Einddatum project | 31-12-2025 |
Projectomschrijving
De provincie Noord-Holland, Vervoerregio Amsterdam en de gemeente Haarlemmermeer hebben afgesproken een doorfietsroute te realiseren vanaf Haarlem via Halfweg naar Amsterdam. De werkzaamheden aan de fietsroute tussen Sugar City Oost en de Osdorperweg (N200) zijn net als het deel rond de Westelijke Ontsluiting opgeleverd. Voor de twee nog te realiseren tracédelen is op 30 juni 2022 het uitvoeringskrediet beschikbaar gesteld.

Actuele ontwikkelingen

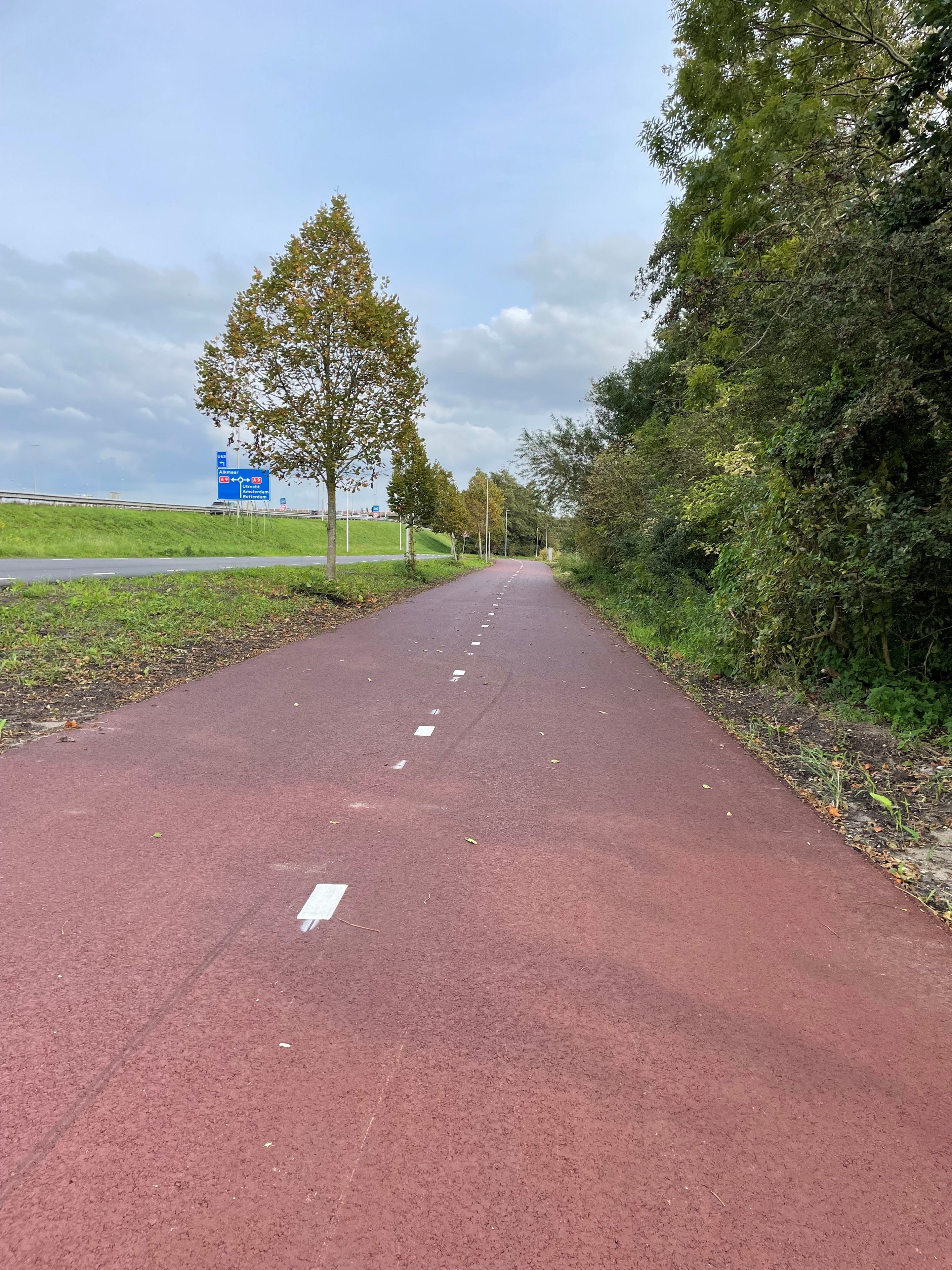

De doorfietsroute is zo goed als gereed. Alleen de kruising bij de Weerenbrug moet nog opnieuw worden ingericht. Uit een verkeerssimulatie is gebleken dat fietsers daar niet op een veilige manier voorrang kunnen krijgen. We onderzoeken nu of we de kruising anders kunnen inrichten, zodat fietsers wel voorrang kunnen krijgen. Bij dit proces betrekken we belangrijke partijen zoals de fietsersbond, provincie Noord-Holland, Bedrijveninvesteringszone de Weeren en de plaatselijke Dorpsraad.
Kansen en risico’s
De provincie wil mogelijk niet het gehele subsidiebedrag voor de doorfietsroute toekennen, omdat er onduidelijkheid is ontstaan over kosten die zijn gemaakt door de voormalige gemeente Haarlemmerliede en Spaarnwoude. Deze zijn niet meegenomen in de controleverklaring van de accountant, maar zijn wel opgenomen in het verzoek tot vaststelling van de subsidie. Het risico bestaat daarom dat de provincie niet de gehele subsidie uitkeert en dat een bedrag van circa € 200.000 extra kosten voor onze rekening komt. Er is geen dekking voor deze extra kosten en dit betekent extra kapitaallasten. We zijn met de provincie in gesprek om de maximale subsidie te ontvangen.
Gevraagde beslissingen
Geen.
Tabel 14
Doorfietsroute Haarlem-Amsterdam (F200) | Realisatie t/m 2024 | Raming 2025 | Raming 2026 | Raming 2027 | Raming 2028 | Raming 2029 e.v. | Totaal krediet | Realisatie 2025 | Realisatie % 2025 | Realisatie % totaal |
---|---|---|---|---|---|---|---|---|---|---|
11-Investering | (1) | (2) | (3) | (4) | (5) | (6) | (7=1 t/m 6) | (8) | (9=8/2) | (10= (1+8) /7) |
Investering | 3.119 | 517 | - | - | - | - | 3.635 | - | - | 86% |
Bijdrage derden | -1.395 | -290 | - | - | - | - | -1.685 | - | - | 83% |
Saldo investering | 1.724 | 227 | - | - | - | - | 1.951 | - |
Bijstellingen | ||||||||||
Investering | - | - | - | - | - | - | - | |||
Bijdrage derden | - | - | - | - | - | - | - | |||
Dekking reserve | - | - | - | - | - | - | - | |||
Saldo bijstelling | - | - | - | - | - | - | - |
11-Saldo investering | 1.724 | 227 | - | - | - | - | 1.951 |
